Studiu de impact bazat pe rapoartele strategice Atkins Réalis și contextul execuției bugetare naționale

- Schimbarea de paradigmă – HSR hibrid: Studiul Atkins recomandă nu o linie dedicată exclusiv de 300+ km/h (tip TGV/Shinkansen), ci un model hibrid, pragmatic, cu viteze maxime de 250 km/h pe secțiuni noi și modernizări la 160-200 km/h pe secțiunile montane dificile, pentru a optimiza raportul cost-beneficiu.
- Traseul strategic recomandat: Identificarea coridorului optim: Constanța – București – Brașov – Târgu Mureș – Cluj-Napoca – Zalău – Oradea – Budapesta, o deviere semnificativă de la actualul Coridor IV (via Arad) pentru a deservi o populație mai mare.
- Costul ambiției: Evaluarea efortului bugetar estimat la aproximativ 15 miliarde EUR (CAPEX), în contextul în care România transferă proiecte de 1,2 miliarde EUR din PNRR din cauza incapacității de execuție la timp.
- Guvernanța proiectului: Necesitatea critică de a scoate proiectul HSR de sub managementul direct al CFR SA și înființarea unei „Unități de Implementare HSR” autonome, cu mandat special și buget multianual, pentru a evita blocajele administrative semnalate de Curtea de Conturi Europeană.
- Faza 1 critică (București-Câmpina): Analiza primei etape recomandate – construcția unei linii noi de mare viteză între București și Câmpina – ca test de turnesol pentru capacitatea statului de a livra infrastructură nouă greenfield.
- Oportunități B2G și B2B: Identificarea piețelor pentru servicii de proiectare avansată, construcții civile complexe (tuneluri de mare viteză), sisteme de semnalizare ETCS Level 2/3 și material rulant de mare viteză (250 km/h).
Rezumat executiv
România se află într-un moment de definire strategică a viitorului său feroviar. Pe fondul eforturilor chinuitoare de a moderniza rețeaua convențională (proiecte întârziate, risc de decomitere fonduri PNRR), Ministerul Transporturilor a recepționat în toamna anului 2025 rezultatele Studiului Strategic pentru Calea Ferată de Mare Viteză, realizat de consultantul Atkins Réalis cu sprijinul BEI-PASSA. Acest document propune o foaie de parcurs ambițioasă, dar ancorată în realitățile topografice și demografice ale țării, pentru realizarea unei conexiuni rapide între Marea Neagră (Constanța) și frontiera vestică (Oradea/Ungaria).

Studiul respinge ideea unei linii „pure” de foarte mare viteză (300-350 km/h) pe tot traseul, considerând-o nefezabilă economic (costuri prohibitive de peste 22-24 miliarde EUR și beneficii marginale de timp). În schimb, propune o Soluție Recomandată Hibridă, cu un cost estimat de 14,9 miliarde EUR, care combină secțiuni de linie nouă proiectată pentru 250 km/h (ex: București-Câmpina, Brașov-Cluj via Târgu Mureș, Cluj-Oradea via Zalău) cu modernizări ale liniilor existente la 160-200 km/h (ex: traversarea Carpaților pe Valea Prahovei, București-Fetești). Această abordare ar reduce timpul de călătorie București-Cluj la aproximativ 2 ore și 35 minute (față de 8-9 ore în prezent) și București-Constanța la 1 oră și 21 minute.

Analiza de politici publice relevă însă un conflict major între ambiția acestui proiect și capacitatea administrativă actuală a statului român. Așa cum arată avertismentele Curții de Conturi Europene și execuția bugetară pe 2026, CFR SA se luptă să gestioneze reabilitări convenționale. De aceea, condiția sine qua non pentru succesul HSR, subliniată și de consultanți, este reformarea guvernanței: înființarea unei Unități HSR dedicate, independente de structurile birocratice existente, capabilă să gestioneze contracte de tip „Design & Build” sau parteneriate public-private (PPP) complexe.
Din perspectivă de business, proiectul HSR deschide o piață virgină în România. Nu mai vorbim doar de înlocuirea șinelor și a pietrei sparte, ci de construcția de aliniamente noi, viaducte și tuneluri de mare lungime (pentru a „îndrepta” traseul), și implementarea unor sisteme de siguranță de ultimă generație. Faza 1 (București-Câmpina), cu un cost estimat de 1,7 miliarde EUR și un raport beneficiu-cost (BCR) excelent de 5,19, reprezintă oportunitatea imediată pentru marile consorții de construcții și proiectare.
1. Viziunea strategică: de ce HSR și de ce acum?
Într-o perioadă în care România se luptă să nu piardă banii din PNRR pentru proiecte „banale” de electrificare, discuția despre Trenuri de Mare Viteză poate părea o fantezie. Totuși, studiul Atkins (AA-012125-001) argumentează că HSR este singura soluție pentru a rezolva deficitul structural de conectivitate al provinciilor istorice.
1.1. Obiectivele de performanță: concurența cu rutierul și aerianul

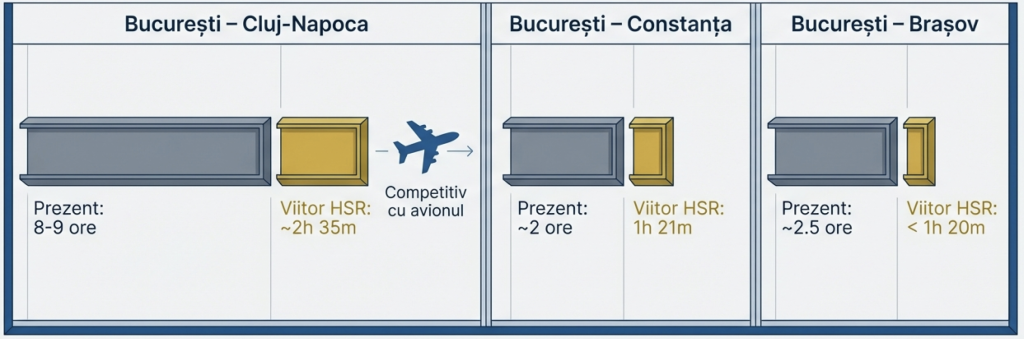

Pentru a fi relevantă, calea ferată trebuie să ofere timpi de parcurs competitivi cu autostrada (care se extinde rapid) și avionul.
- Țintele stabilite: București-Cluj în sub 3 ore (competitiv cu avionul + timpii de acces), București-Constanța în sub 1:30 ore și București-Brașov în sub 1:20 ore.
- Realitatea actuală: Vitezele comerciale medii sunt de 45-60 km/h pe magistrale. Modernizarea convențională la 160 km/h (Coridorul IV) aduce îmbunătățiri, dar nu schimbă radical paradigma modală pe distanțe lungi (peste 400 km).
1.2. Traseul strategic: noua coloană vertebrală a Transilvaniei

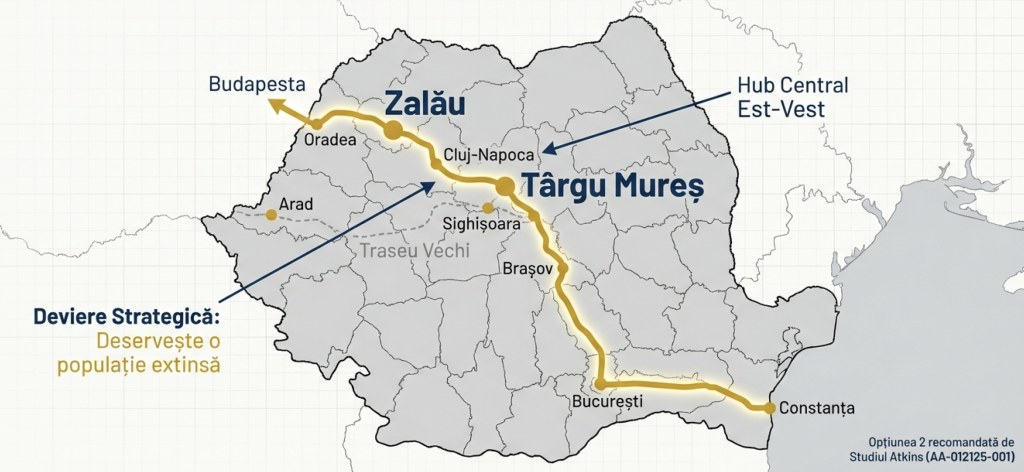

Studiul propune o modificare istorică a fluxurilor de transport. În loc de traseul clasic Brașov-Sighișoara-Teiuș-Cluj, opțiunea recomandată (Opțiunea 2 în studiu) prevede o linie nouă: Brașov – Târgu Mureș – Cluj-Napoca – Zalău – Oradea.
- Justificare: Deservește o populație mult mai mare (include Târgu Mureș și Zalău, excluse de pe magistralele principale) și oferă o rută mai directă spre Ungaria și Europa de Vest.
- Impact regional: Transformă Cluj-Napoca într-un hub feroviar central, conectat rapid atât de București, cât și de Budapesta/Viena.
2. Soluția tehnică: pragmatismul vitezei de 250 km/h
România nu va construi un TGV clasic (320 km/h+), ci un sistem „High Speed” adaptat reliefului.

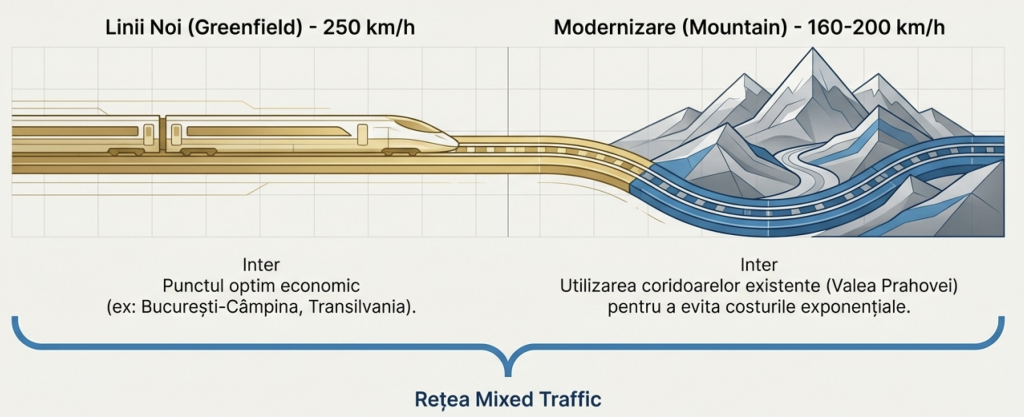

2.1. Modelul Hibrid (Mixed Traffic)
Consultantul recomandă o rețea care combină linii noi dedicate pasagerilor cu utilizarea infrastructurii existente modernizate.

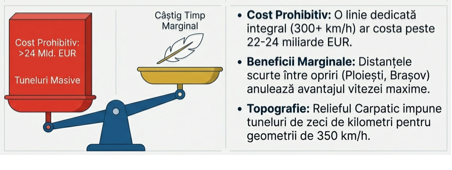

- Standardul 250 km/h: Este „sweet spot-ul” economic. Costurile de construcție pentru 300+ km/h cresc exponențial (cerințe geometrice mult mai stricte, tuneluri mai lungi, consum energetic mai mare), în timp ce câștigul de timp pe distanțele din România (unde opriri precum Brașov sau Ploiești sunt obligatorii) este marginal.

- Carpații – Provocarea supremă: Studiul recunoaște că o linie nouă de mare viteză prin inima Carpaților (străpungeri de zeci de km) ar fi prohibitivă. Soluția este modernizarea liniei existente pe Valea Prahovei (Câmpina-Predeal-Brașov) la un standard cât mai ridicat posibil (spre 160-200 km/h unde relieful permite, eventual cu tunelul nou la Predeal deja planificat), acceptând o viteză mai mică pe acest segment montan scurt.
2.2. Costurile estimate și eșalonarea (Phasing)
Costul total estimat pentru coridorul Constanța-Frontieră este de 14,92 miliarde EUR. Având în vedere că bugetul total de investiții în transporturi (toate modurile) pe un ciclu de 6-7 ani este de cca 10-12 miliarde EUR, proiectul este imposibil de finanțat integral într-un singur exercițiu.
- Faza 1 (Prioritate 0): București – Câmpina. Construcția unei linii noi de 250 km/h pe un aliniament de șes/deal.
- Cost: 1,7 miliarde EUR.
- Beneficiu (BCR): 5,19 (foarte ridicat).
- Logic: Rezolvă gâtuirea capacității la ieșirea din București și oferă cel mai mare impact imediat pentru navetiști și turiști.
- Faza 2: Brașov – Târgu Mureș – Cluj (5,6 mld. EUR).
- Faza 3: Cluj – Zalău – Oradea (4,4 mld. EUR).
- Faza 4: București – Constanța (modernizare + linie nouă parțială) – 2,6 mld. EUR.
3. Capacitate și guvernanță
Aici intervine „dușul rece” al analizei anterioare privind PNRR și Raportul ECA. Cum poate statul român, care transferă proiecte de 1 miliard de euro pentru că nu le poate termina în 4 ani, să gestioneze un program de 15 miliarde?

3.1. Eșecul modelului actual

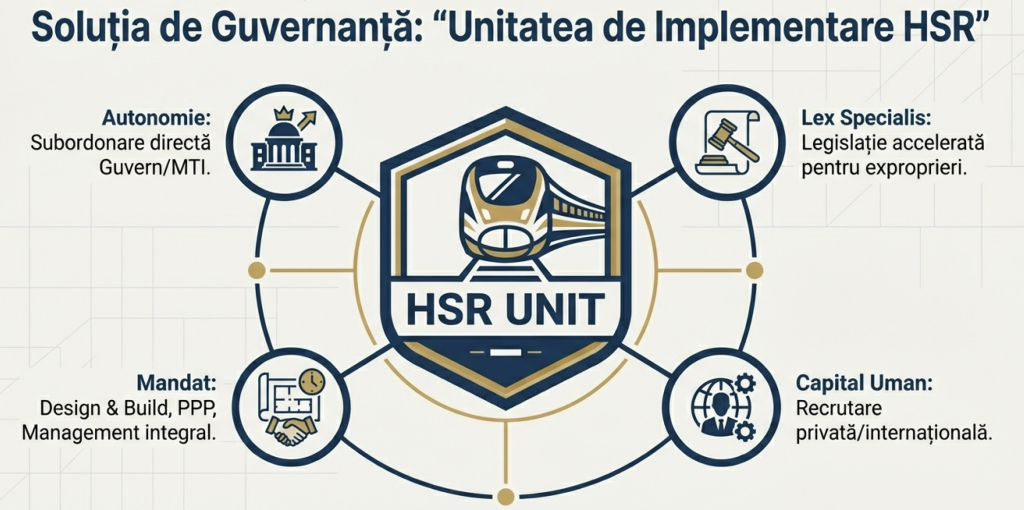

Structura actuală a CFR SA, sufocată de birocrație, contestații și lipsă de personal specializat, este incompatibilă cu exigențele unui proiect HSR. Raportul Atkins recomandă explicit: „HSR Unit” (Unitatea de Implementare HSR).
- Caracteristici necesare: O entitate autonomă, subordonată direct MTI sau Guvernului, cu legislație specială (de tip Lex Specialis pentru exproprieri și avize, similar Autostrăzii Moldovei, dar mai agresiv).
- Personal: Recrutare din piața privată și internațională, salarizare competitivă, nu grila bugetară.

- Mandat: Gestionarea integrală a ciclului de viață: planificare, proiectare, licitație, construcție.

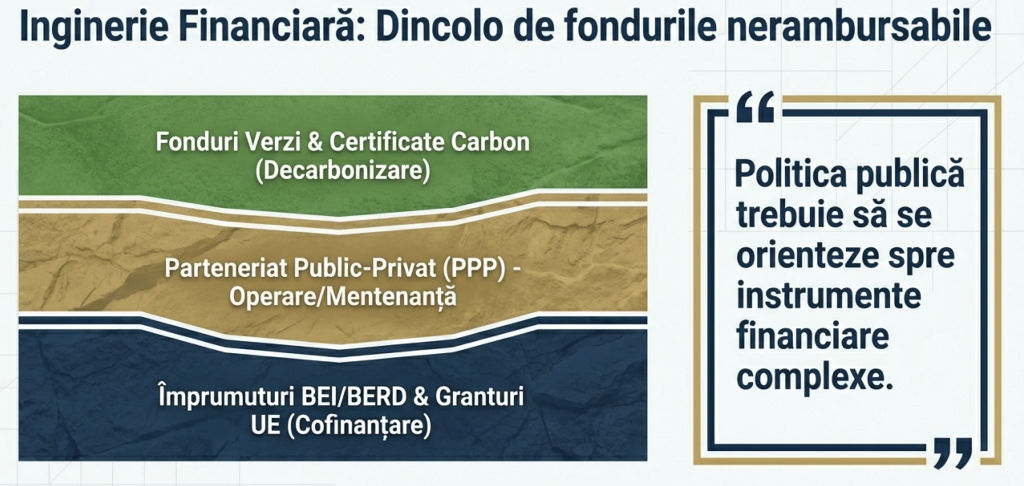

3.2. Finanțarea: dincolo de fondurile nerambursabile
Granturile UE (Cohesiune, CEF) nu vor putea acoperi 14 miliarde EUR. Politica publică trebuie să se orienteze spre mixuri financiare:

- Împrumuturi BEI/BERD: Pentru cofinanțarea națională masivă.
- Parteneriat Public-Privat (PPP): Pentru operare și mentenanță, sau chiar pentru construcția unor segmente profitabile (ex: București-Brașov).
- Fonduri verzi: Valorificarea certificatelor de carbon, având în vedere potențialul masiv de decarbonizare prin mutarea pasagerilor de la avion/auto la tren electric.
4. Oportunități de business (B2G/B2B)
Lansarea programului HSR va crea o undă de șoc pozitivă în piața de construcții și tehnologie.
4.1. Piața de proiectare și consultanță (imediat – 2026-2028)
Înainte de primul excavator, este nevoie de studii de prefezabilitate (SPF) și fezabilitate (SF) detaliate pentru Faza 1.
- Oportunitate: Companiile de inginerie vor licita pentru contracte de zeci de milioane de euro pentru studii geotehnice (critice în zona subcarpatică), proiectare de tuneluri și viaducte.
4.2. Construcții civile „high-tech” (orizont 2029+)
Construcția unei linii de 250 km/h este diferită de reabilitarea unei linii vechi.
- Terasamente și structuri: Toleranțele sunt milimetrice. Este nevoie de utilaje de înaltă precizie.
- Tuneluri: Dacă se optează pentru tunelul de la Predeal (parte din modernizarea conexă) sau pentru trecerile din Transilvania, piața utilajelor TBM (Tunnel Boring Machines) va exploda.
4.3. Tehnologie și sisteme
- ERTMS Level 2/3: Linia va fi echipată nativ cu sisteme digitale. Furnizorii de tehnologie (Alstom, Thales, Siemens) au o piață asigurată.
- Electrificare: Sisteme de catenară performantă pentru viteze mari (tensiune mecanică ridicată).
4.4. Material rulant

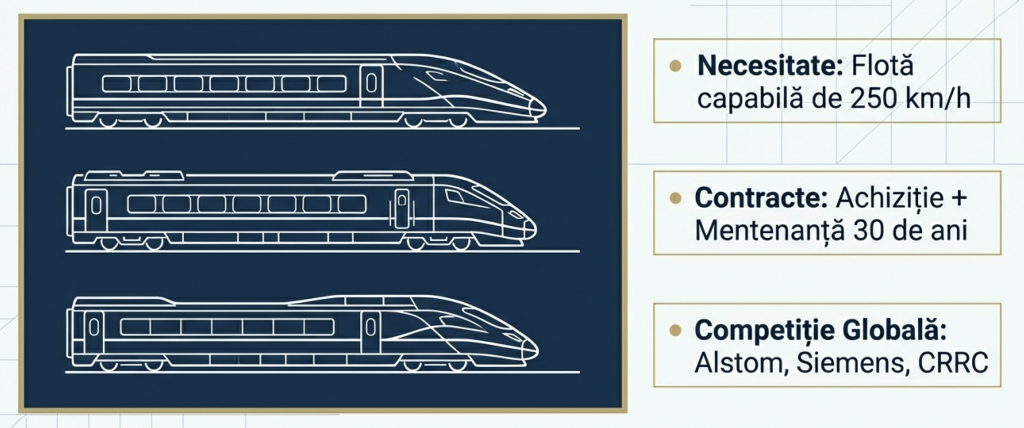

România nu are trenuri capabile de 250 km/h. Va fi necesară achiziția unei flote noi (EMU de mare viteză).
- Oportunitate: Producătorii (Alstom cu gama Avelia, Siemens cu Velaro, sau chiar variante chinezești CRRC dacă reglementările permit) vor concura pentru un contract major de livrare și mentenanță pe 30 de ani.
5. Riscuri majore și mitigare
- Riscul Politic: Proiectul se întinde pe 15-20 de ani (mai multe cicluri electorale). Fără un consens politic și o lege a HSR care să blindeze bugetul, proiectul va muri la prima rectificare bugetară negativă.
- Riscul de Execuție: Repetarea greșelilor de la coridoarele convenționale (studii geo proaste -> alunecări -> claim-uri -> blocaj). Mitigare: Alocarea a 2-3 ani doar pentru studii de teren solide înainte de licitația de execuție.
- Canibalizarea Fondurilor: Teama că HSR va „mânca” banii pentru întreținerea rețelei actuale. Mitigare: Surse de finanțare distincte (HSR pe credite/PPP, rețeaua clasică pe PT/Fonduri de Coeziune).
Concluzii
Analiza studiilor Atkins coroborată cu situația infrastructurii din 2026 duce la o concluzie clară: România are nevoie de HSR, dar nu își permite să îl construiască cu actualele instituții.

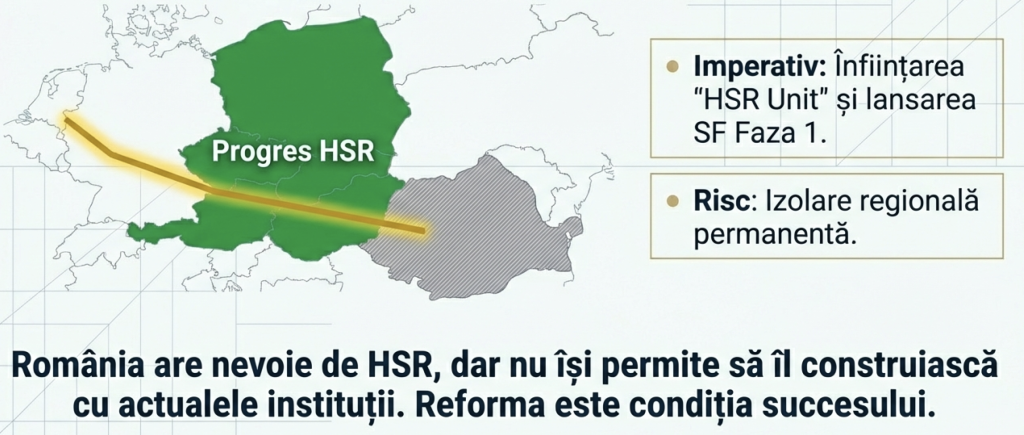

Proiectul HSR (Faza 1: București-Câmpina) trebuie să devină „proiectul pilot” al noii administrații feroviare: o unitate de elită, deblocată birocratic, care să demonstreze că se poate construi linie nouă, nu doar repara ce a construit regimul trecut. Dacă România ratează startul în 2026-2027 (înființarea Unității HSR, lansarea SF), decalajul față de Ungaria și Polonia (care au proiecte avansate de HSR) va deveni insurmontabil, izolând țara la periferia hărții de mare viteză a Europei.
Surse bibliografice
- Atkins Réalis (2025) ‘Calea ferată de mare viteză în România – Studiu strategic: Raport integral al studiului – Sesiune de prezentare’, Ministerul Transporturilor și Infrastructurii / PASSA MTI, 24 septembrie. Document de prezentare.
- Atkins Réalis (2025) ‘High Speed Rail Strategic Study in Romania: Technical Report 2 – Objectives and Options’, Ministerul Transporturilor și Infrastructurii / European Investment Bank, 1 aprilie. Document intern MTI.
- Curtea de Conturi Europeană (2026) ‘Raportul special 02/2026: Infrastructura de transport a UE – Întârzierile se agravează’, ECA Publications.
- Ministerul Finanțelor (2025) ‘Lista proiectelor de investiții publice semnificative prioritizate’, Anexă Buget.
